高質量發展看“浙”里 | 浙能嘉電四期10號機組鍋爐鋼結構順利開吊
本網訊 歲末寒冬,奮進正酣。12月26日上午,浙能嘉興電廠四期擴建項目10號機組首根鍋爐鋼結構緩緩起吊、精準就位,標志著該機組鍋爐安裝工程正式拉開序幕。這是繼首方砼澆筑后的又一重要里程碑節點,既為2025年度工程建設筑牢關鍵支點,更為2026年項目攻堅奠定堅實基礎。

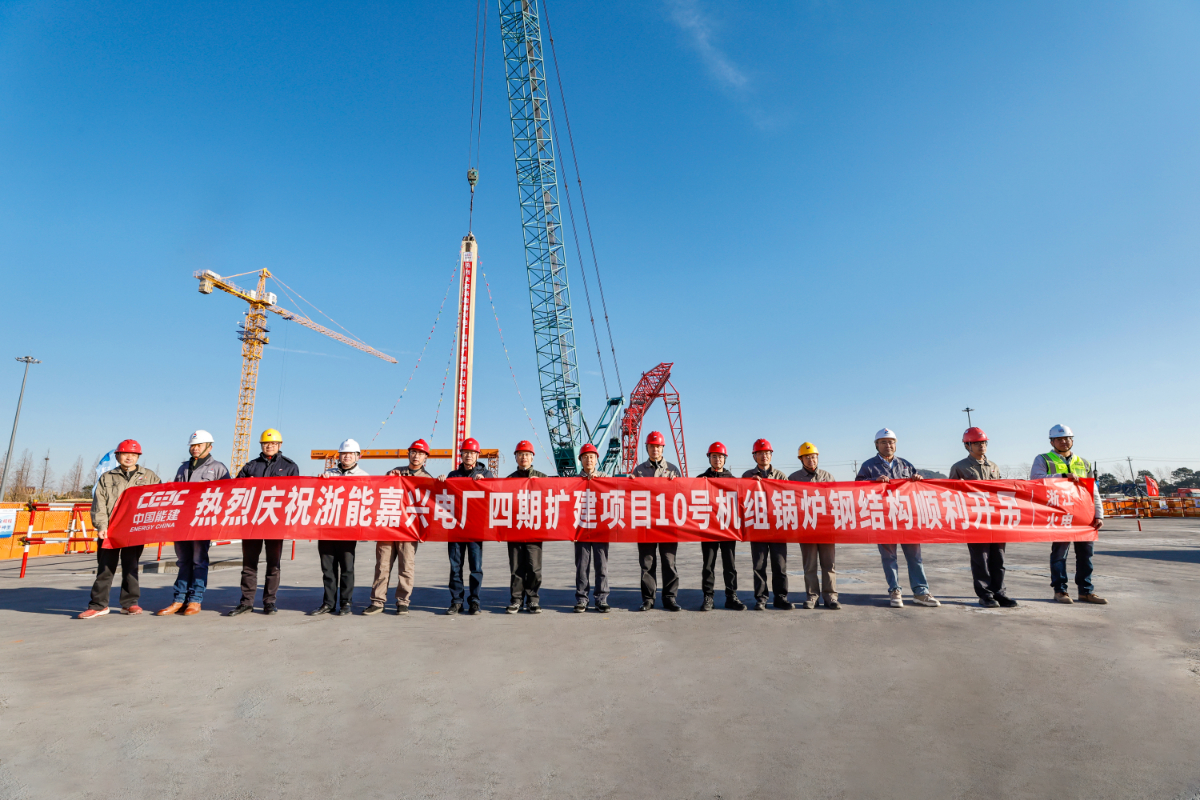

浙能嘉電四期10號機組鍋爐房首根鋼結構吊裝到位。 鄭嘯 攝
自項目啟動以來,浙能集團相關部門、浙能嘉電及各參建單位堅持發揚“六干”作風,凝心聚力推進工程建設。針對鍋爐廠家產能飽和、設備制造周期緊張的核心痛點,項目負責人多次帶隊赴設備生產廠家協調溝通,推動廠家優化資源配置、加速排產制造,確保鍋爐鋼結構提前抵達施工現場。浙能嘉電四期項目部對本次鍋爐鋼結構吊裝編制了專項施工方案,細化吊裝時間、作業步序、人員配置及設施保障等關鍵環節,對潛在風險提前預判、謀定對策,為鋼結構吊裝實現“高標準出零、高效率推進、高質量落地”筑牢先行根基。
據悉,浙能嘉電四期10號機組鍋爐房鋼結構吊裝第一層構架中最重件達38.49噸,采用250噸履帶吊作為主力吊機。此次開吊的首根鋼結構重達13.46噸,長度為18.6米,整個吊裝過程安全平穩、精準高效。首吊的圓滿成功,不僅實現了工程從“地下”基礎施工向“地上”主體建設的重要轉折,更標志著10號機組正式邁入主體結構快速推進階段。
當前,浙能嘉興電廠四期擴建項目各參建單位正以“決戰年末、決勝開局”的昂揚姿態,嚴格抓好安全、質量、進度、投資四大控制,奮力打造平安工程、文明工程、法治工程和廉潔工程,全力推進項目早日投產,為區域經濟社會發展貢獻力量。

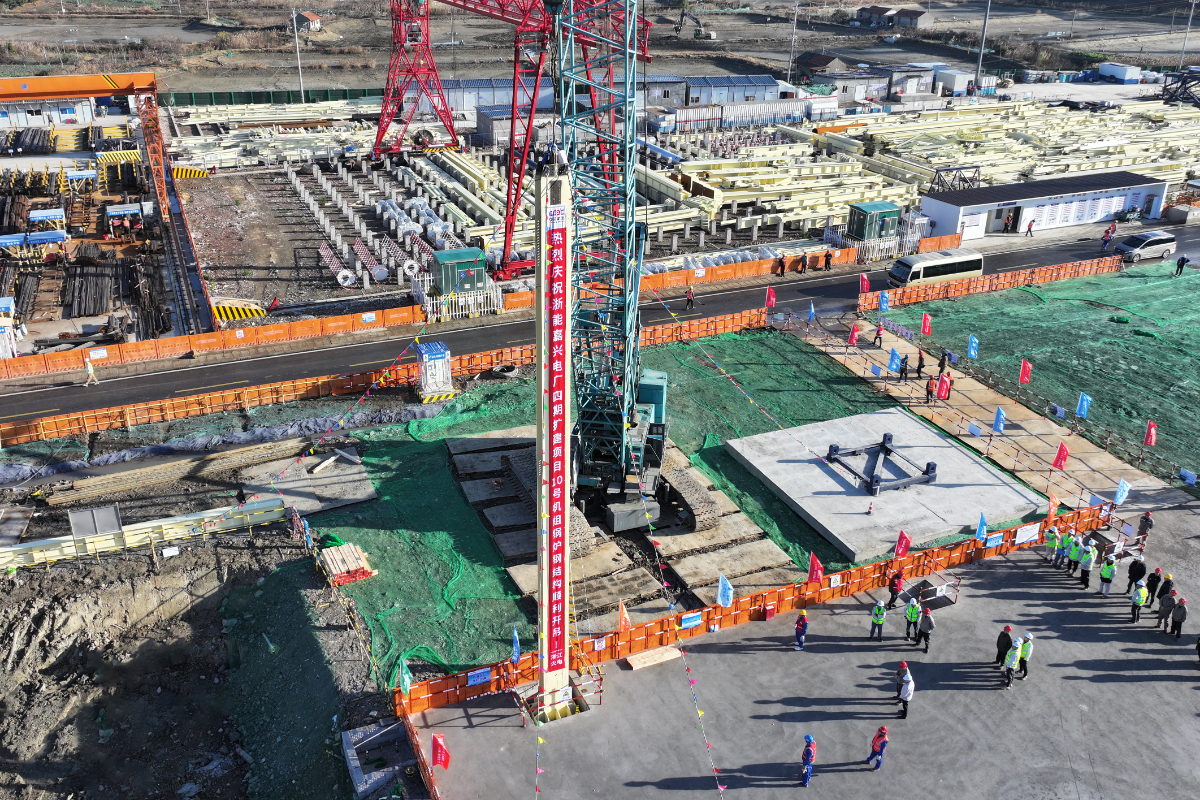

浙能嘉電四期10號機組鍋爐房鋼結構順利開吊。 王重陽 攝
